Les travaux 2023

Un développement du réseau qui respecte la qualité de vie des habitants.

Travaux

Les travaux

L’ambitieux plan de développement des réseaux de chaud et de froid urbains va nécessiter des travaux importants planifiés en amont et en concertation avec les parties prenantes que sont les riverains, les commerçants et l’autorité délégataire. L’objectif est de limiter l’impact des travaux sur le trafic routier et de réduire au maximum le temps d’occupation de la voirie.

Une communication de chantier dynamique a été mise en place avec la géolocalisation des travaux via Waze pour informer en temps réel les automobilistes.

Pour l’année 2023, les principaux travaux sur voirie vont concerner :

  • Lyon 7 Gerland - Froid
  • Feeder Bron Vinatier
  • Villeurbanne Est - phase 3
  • Feeder Carré de Soie

La pose de ces grosses canalisations va se dérouler en trois phases : la sécurisation des zones de travaux, la pose des canalisations et la réfection de la chaussée.

Lyon 7 Gerland - Réseau de Froid

Les travaux à Lyon 7 Gerland pour le réseau de Froid, auront lieu de janvier à mai 2023 :

  • Tronçon O à P - Rue Baldassini et Georges Gouy : du 03/01/2023 au 14/04/2023
  • Tronçon G à H - Rue du Vercors : du 09/01/2023 au 24/02/2023
  • Tronçon N à O - Avenue Tony Garnier : du 09/01/2023 au 28/04/2023
  • Tronçon M' à N - Avenue Jean Jaurès : du 06/03/2023 au 28/04/2023
  • Tronçon H à N - Avenue Tony Garnier : du 13/02/2023 au 28/04/2023

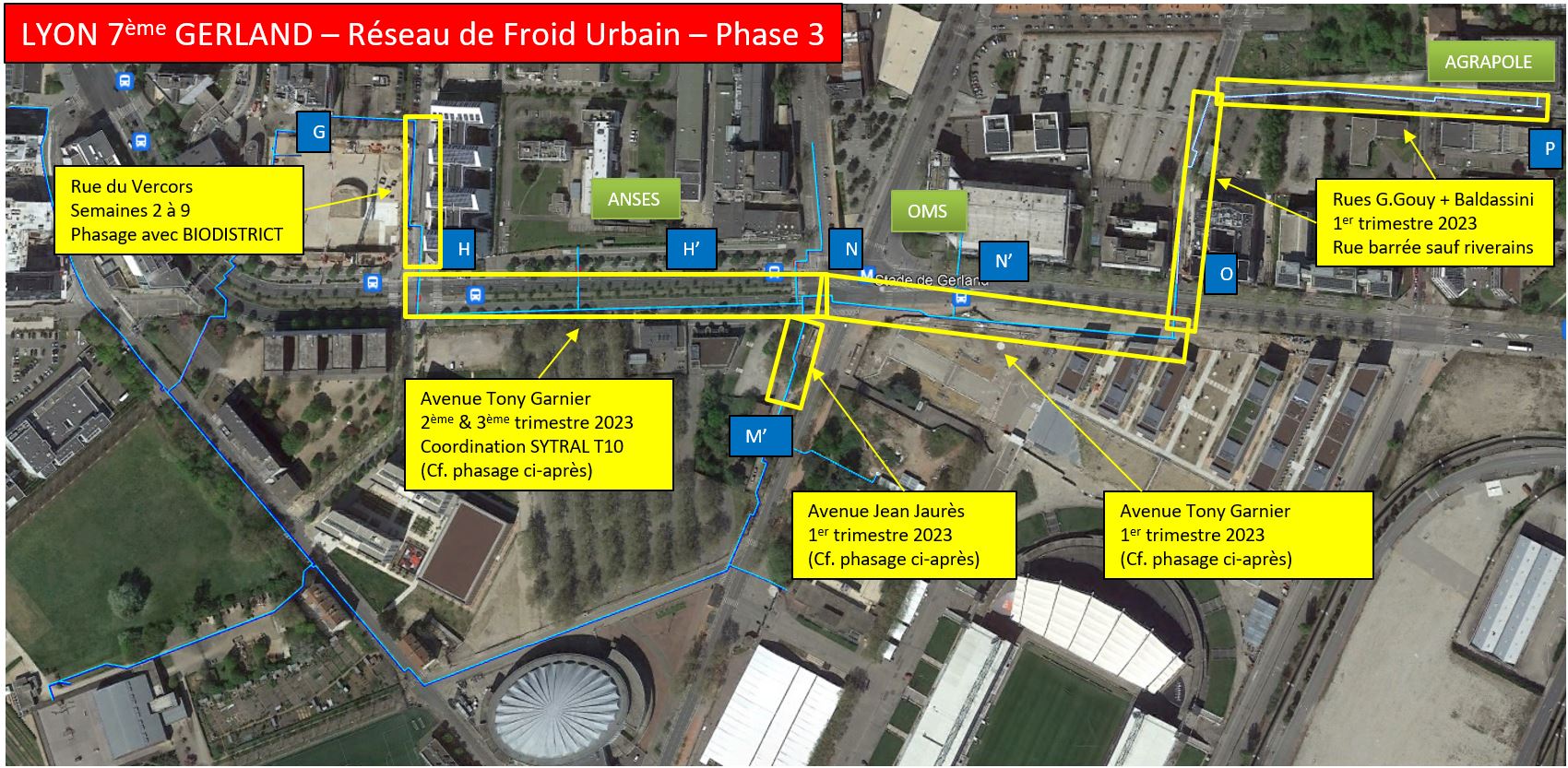

Plus de détails en cliquant sur le plan de phasage ci-dessous :

Plan de phasage



Feeder Bron Vinatier

Les travaux de Bron Vinatier auront lieu d'avril 2022 à mai 2023.

  • Tronçon AB - rue Lionel Terray : Mai à Août 2022
  • BC - Avenue Jean Mermoz : Juillet à Août 2022
  • CD : Rue du Parc : Avril à Juin 2022
  • DE : Rue des Essarts : Octobre à Novembre 2022
  • EF : Rue de la Paix : Décembre 2022 à Janvier 2023
  • FG : Rue des Guillandes : Février à Avril 2023
  • GH : Rue Franklin Roosevelt : Juin à Août 2022
  • HI : Boulevard Pinel : Août à Septembre 2022

Plus de détails concernant le plan de phasage en cliquant sur le lien ci-dessous :

Plan de phasage

Villeurbanne Est - Phase 3

Les travaux à Villeurbanne, s'étaleront sur une période de 11 mois entre octobre 2022 et septembre 2023.



Tronçon A-B – rue du Dr Frappaz : du 10/10/2022 au 11/11/2022

Tronçon B-C – rue Pierre-Louis Bernaix : du 31/10/2022 au 23/12/2022

Tronçon C-D – rue Léon Blum (Bernaix-Baratin) : du 10/07/2023 au 25/08/2023

Tronçon D-E – rue Léon Blum (Baratin-Delle) : du 01/05/2023 au 23/06/2023

Tronçon E-F – rue Léon Blum (Delle-Fays) : du 07/11/2022 au 23/12/2022

Tronçon F-G – rue Frédéric Fays : du 09/01/2023 au 17/03/2023

Tronçon G-H – Médipôle : du 10/04/2023 au 05/05/2023

Tronçon H-I - Fonçage de la rue de la Ligne de l'Est : du 09/01/2023 au 07/04/2023

Tronçon I-J - Traversée périphérique / Ligne de l'Est : du 03/04/2023 au 15/09/2023

Tronçon J-K - avenue de Bel Air / rue Alfred de Musset : du 06/03/2023 au 28/04/2023



Plus de détails concernant le plan de phasage en cliquant sur le lien ci-dessous :

Plan de phasage

Feeder Carré de Soie - Phase 1

Les travaux sur les communes de Villeurbanne et Vaulx-en-Velin se dérouleront sur une période de 10 mois entre octobre 2022 et août 2023.



Phase 1 : Rue Henri Legay, entre rue du Caporal Morange et la rue Nicolas Garnier : du 10/10/2022 au 23/01/2023

Phase 2 : Rue Henri Legay, entre rue Nicolas Garnier et la rue Alfred de Musset : du 24/10/2022 au 30/01/2023

Phase 3 : Place de la Paix : du 28/11/2022 au 27/01/2023

Phase 4 : Rue du Caporal Morange : du 30/01/2023 au 28/02/2023

Phase 5 : Rue Alfred de Musset, entre la rue Bel Air et la rue Henri Legay : du 30/01/2023 au 08/03/2023

Phase 6 : Rue Alfred de Musset, entre rue Henri Legay et la rue de la Poudrette : du 01/03/2023 au 19/05/2023

Phase 7 : Carrefour rue de la Poudrette / rue Alfred de Musset : du 22/05/2023 au 21/06/2023

Phase 8 : Rue du Luxembourg

  • 1ère intervention : pendant les vacances scolaires de février 2023 : du 06/02/2023 au 17/02/2023
  • 2ème intervention : pendant les vacances scolaires d’avril 2023 : du 10/04/2023 au 21/04/2023
  • 3ème intervention : pendant les vacances scolaires d’été 2023 : du 10/07/2023 au 28/08/2023



Plus de détails concernant le plan de phasage en cliquant sur le lien ci-dessous :

Plan de phasage

Feeder Carré de Soie - Phase 2

Les travaux sur la commune de Vaulx-en-Velin se dérouleront sur une période de 5 mois entre juillet 2022 et décembre 2023.

- Allée du Stade, Vaulx-en-Velin : du 17/07 au 30/08

- Rue Alfred de Musset : du 07/08 au 15/12



Plus de détails concernant le plan de phasage en cliquant sur le lien ci-dessous :

Plan de phasage
